Enerji ve Tabii Kaynaklar Bakanlığı, Artvin’de bir transformatör merkezini su basması durumunda meydana gelebilecek sorunları ortaya koymak için sel ve taşkına hazırlık tatbikatı düzenledi. Bakanlık bünyesinde kurulan Acil Durum Kriz Yönetim Merkezi’nde kriz yönetimi gerçekleştirildi. Oluşan selin elektrik sektörüne etkileri ve alınacak önlemler masaya yatırıldı.
Haber Giriş Tarihi: 29.05.2024 16:06
Haber Güncellenme Tarihi: 29.05.2024 16:06
Kaynak:
IGF

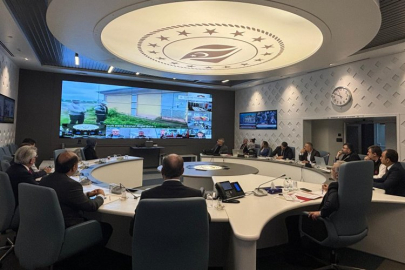

ARTVİN (İGFA) - Enerji ve Tabii Kaynaklar Bakanlığı’nda Elektrik Kaynaklı Acil Durum Kriz Yönetim Kurulu toplandı. Kurul, Artvin Arhavi’de Kapisre Deresi’nin taşması ve bunun sonucunda Havza Transformatör Merkezi’nin enerjisiz kalması senaryosu üzerine bir acil müdahale yönetimi gerçekleştirdi.
KRİZ MERKEZLERİYLE İRTİBAT
Bu kapsamda; TEİAŞ, TEDAŞ ve Çoruh EDAŞ’ta kurulan kriz merkezleriyle irtibata geçildi. Böylece sel sonucu meydana gelen bir elektrik kesintisi durumunda yapılması gerekenler tartışıldı, aksaklıklar ve eksiklikler not edildi.
YOĞUN YAĞIŞ
Senaryoya göre; 29 Mayıs 2024 günü sabahına kadar süren yoğun yağış nedeniyle Kapisre Deresi taştı. Su taşkını nedeniyle sabah 09:00’da Artvin Arhavi Havza Transformatör Merkezi’nde açık şalt sahasında 50 cm. kapalı şalt sahasında ise 20 cm. yüksekliğinde su birikintisi meydana geldi. Bundan dolayı 154 kW fiderlerden başlamak suretiyle transformatör merkezi güvenli sistemleri aracılığıyla enerjisiz kaldı. Hava durumunun da yoğun yağışlı olduğu bilgisi verildi.
KÖYLER ENERJİSİZ KALDI
Bölgenin elektrik dağıtım şirketi olan Çoruh EDAŞ, yaşanan sel nedeniyle ilçe merkezinde ve kırsaldaki 30 köyde toplam 16 bin 195 abonenin enerjisiz kaldığını kaydetti. Ayrıca derenin taşması nedeniyle hattın birçok noktasında iletkenlerin koptuğu tespit edildi. Sel sebebiyle Arhavi’de dere kenarına yakın yerlerde bulunan ve şehir içindeki bazı trafolar da hasar gördü.
KRİZ MASALARI KURULDU
Olay sonrasında TEİAŞ’ın Erzurum’da bulanan Doğu Anadolu Yük Tevzi İşletme Müdürlüğü, TEİAŞ 14. Bölge Müdürlüğü, Çoruh EDAŞ ve Artvin İl Müdürlüğü’nde kriz masaları oluşturuldu. Bakanlıkta Elektrik Kaynaklı Acil Durum Kriz Yönetimi Kurulu kriz merkezinde toplandı.
YENİDEN SERVİSE ALINDI
Kurulun koordinasyonunda bölgeye saha müdahale ekipleri gönderildi. Afet bölgesinde hasar gören tüm alanlara müdahale edilerek kesintinin 16. saatinde bölge yeniden elektriklendirildi. Artvin Arhavi Havza Transformatör Merkezi’nde su tahliye işlemi gerçekleştirilerek merkez yeniden hizmete alındı.
VİDEOLU BAĞLANTILAR
Tatbikatta Çoruh EDAŞ’ın sahada ve masadaki kriz yönetimi merkezlerinden tatbikat bölgelerine canlı bağlantılar yapıldı. TEİAŞ’ın elektrik kesintisi meydana gelen bölgeye müdahalesi videolu bağlantılarla takip edildi. Çoruh EDAŞ’ın kesintiden etkilenen enerji nakil hatlarına yönelik aldığı aksiyonlar izlendi.
105 PERSONEL KATILDI
Bakanlık Acil Durum Kriz Yönetim Stratejisi doğrultusunda gerçekleştirilen tatbikata 105 personel katıldı.
Sizlere daha iyi hizmet sunabilmek adına sitemizde çerez konumlandırmaktayız. Kişisel verileriniz, KVKK ve GDPR
kapsamında toplanıp işlenir. Sitemizi kullanarak, çerezleri kullanmamızı kabul etmiş olacaksınız.
En son gelişmelerden anında haberdar olmak için 'İZİN VER' butonuna tıklayınız.
Elektrik sektöründe sel tatbikatı
Enerji ve Tabii Kaynaklar Bakanlığı, Artvin’de bir transformatör merkezini su basması durumunda meydana gelebilecek sorunları ortaya koymak için sel ve taşkına hazırlık tatbikatı düzenledi. Bakanlık bünyesinde kurulan Acil Durum Kriz Yönetim Merkezi’nde kriz yönetimi gerçekleştirildi. Oluşan selin elektrik sektörüne etkileri ve alınacak önlemler masaya yatırıldı.
ARTVİN (İGFA) - Enerji ve Tabii Kaynaklar Bakanlığı’nda Elektrik Kaynaklı Acil Durum Kriz Yönetim Kurulu toplandı. Kurul, Artvin Arhavi’de Kapisre Deresi’nin taşması ve bunun sonucunda Havza Transformatör Merkezi’nin enerjisiz kalması senaryosu üzerine bir acil müdahale yönetimi gerçekleştirdi.
KRİZ MERKEZLERİYLE İRTİBAT
Bu kapsamda; TEİAŞ, TEDAŞ ve Çoruh EDAŞ’ta kurulan kriz merkezleriyle irtibata geçildi. Böylece sel sonucu meydana gelen bir elektrik kesintisi durumunda yapılması gerekenler tartışıldı, aksaklıklar ve eksiklikler not edildi.
YOĞUN YAĞIŞ
Senaryoya göre; 29 Mayıs 2024 günü sabahına kadar süren yoğun yağış nedeniyle Kapisre Deresi taştı. Su taşkını nedeniyle sabah 09:00’da Artvin Arhavi Havza Transformatör Merkezi’nde açık şalt sahasında 50 cm. kapalı şalt sahasında ise 20 cm. yüksekliğinde su birikintisi meydana geldi. Bundan dolayı 154 kW fiderlerden başlamak suretiyle transformatör merkezi güvenli sistemleri aracılığıyla enerjisiz kaldı. Hava durumunun da yoğun yağışlı olduğu bilgisi verildi.
KÖYLER ENERJİSİZ KALDI
Bölgenin elektrik dağıtım şirketi olan Çoruh EDAŞ, yaşanan sel nedeniyle ilçe merkezinde ve kırsaldaki 30 köyde toplam 16 bin 195 abonenin enerjisiz kaldığını kaydetti. Ayrıca derenin taşması nedeniyle hattın birçok noktasında iletkenlerin koptuğu tespit edildi. Sel sebebiyle Arhavi’de dere kenarına yakın yerlerde bulunan ve şehir içindeki bazı trafolar da hasar gördü.
KRİZ MASALARI KURULDU
Olay sonrasında TEİAŞ’ın Erzurum’da bulanan Doğu Anadolu Yük Tevzi İşletme Müdürlüğü, TEİAŞ 14. Bölge Müdürlüğü, Çoruh EDAŞ ve Artvin İl Müdürlüğü’nde kriz masaları oluşturuldu. Bakanlıkta Elektrik Kaynaklı Acil Durum Kriz Yönetimi Kurulu kriz merkezinde toplandı.
YENİDEN SERVİSE ALINDI
Kurulun koordinasyonunda bölgeye saha müdahale ekipleri gönderildi. Afet bölgesinde hasar gören tüm alanlara müdahale edilerek kesintinin 16. saatinde bölge yeniden elektriklendirildi. Artvin Arhavi Havza Transformatör Merkezi’nde su tahliye işlemi gerçekleştirilerek merkez yeniden hizmete alındı.
VİDEOLU BAĞLANTILAR
Tatbikatta Çoruh EDAŞ’ın sahada ve masadaki kriz yönetimi merkezlerinden tatbikat bölgelerine canlı bağlantılar yapıldı. TEİAŞ’ın elektrik kesintisi meydana gelen bölgeye müdahalesi videolu bağlantılarla takip edildi. Çoruh EDAŞ’ın kesintiden etkilenen enerji nakil hatlarına yönelik aldığı aksiyonlar izlendi.
105 PERSONEL KATILDI
Bakanlık Acil Durum Kriz Yönetim Stratejisi doğrultusunda gerçekleştirilen tatbikata 105 personel katıldı.
Kaynak: IGF
En Çok Okunan Haberler
Uyanmadı, Camı Kırdılar
Bağcılar TEM yan yolda aracında uyuyakalan Yalovalı sürücü, tüm müdahalelere rağmen uyanmayınca itfaiye tarafından aracın camı kırılarak çıkarıldı. Sağlık ekiplerinin ilk müdahalesinin ardından hastaneye kaldırıldı.
ÇİFTLİKKÖY’DE TOPRAĞA VERİLECEKLER
Başakşehir’de meydana gelen zincirleme trafik kazasında hayatını kaybeden Yalçın ve Emel Tınaz çifti, geride tarifsiz bir acı bıraktı. Çiftlikköy’ün sevilen isimleri olan Tınaz ailesinin vefatı, Yalova’da derin bir üzüntüye yol açtı
“Fay var ama enerji yok”
Deprem bilimci Prof. Dr. Şener Üşümezsoy, Sözcü TV'de Marmara'daki deprem senaryolarını değerlendirdi. Üşümezsoy, Adalar Fayı'nın büyük bir deprem yaratacak yeterli enerjiye sahip olmadığını belirtti. Harita üzerinden riskli bölgeleri göstererek dikkat edilmesi gereken noktaların bilimsel verilerle ele alınması gerektiğini vurguladı.
iLK ETKİLENEN ÜNİVERSİTE OLDU
Yalova'da su kalitesi şüpheleri üzerine üniversitenin yemekhane hizmetlerinde değişikliğe gidildi. 8 Aralık 2025'ten itibaren öğle yemeklerinde kumanya verilecek, akşam yemekleri durdurulacak. Kuraklık nedeniyle şebeke suyu sağlık standartlarını karşılamıyor.
Öğle yemeği “kumanya” olacak, akşam yemeği durduruldu
Kuraklık nedeniyle su kalitesinin düşmesi üzerine üniversite, öğrenci ve personelin sağlığı için yemekhane düzenlemesine gitti.
Yalova Adliyesine İki Önemli Atama
HSK'nın 2 Aralık 2025'teki kura töreniyle Yalova Adliyesi'ne Batuhan Kandemir ve Gökhan Ulusoy atandı. Yeni atamalarla ağır ceza mahkemelerinin iş yükünün azaltılması ve adalet hizmetlerinin hızlandırılması hedefleniyor.
